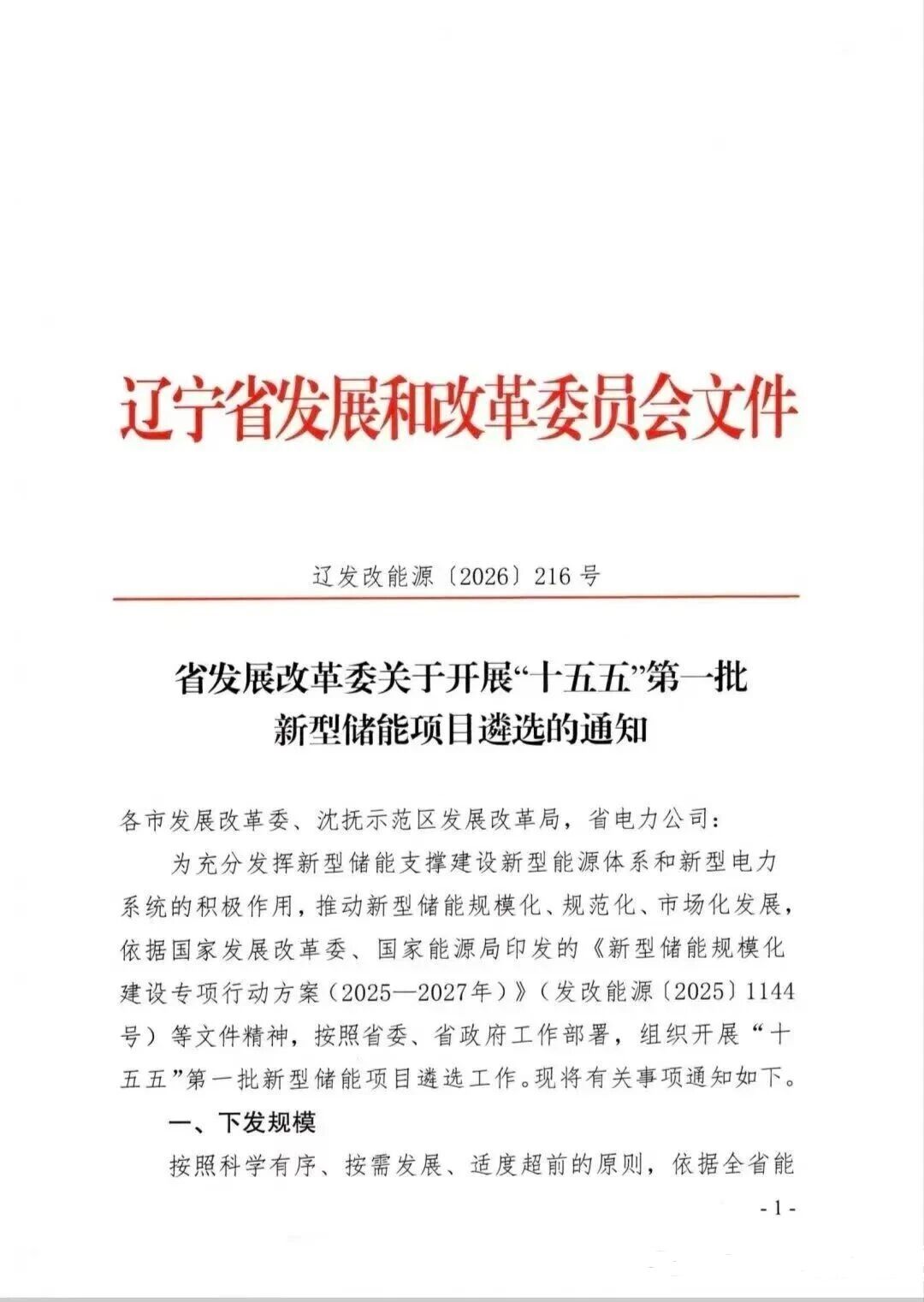

中國儲能網訊:4月27日,遼寧省發改委發布關于開展“十五五”第一批新型儲能項目遴選的通知。其中,通知指出,本次遴選項目以調峰型電站為主,并要求調峰電站采用構網型控制模式。原則上已落實調頻型儲能電站的地區,不安排該類型電站的建設規模。

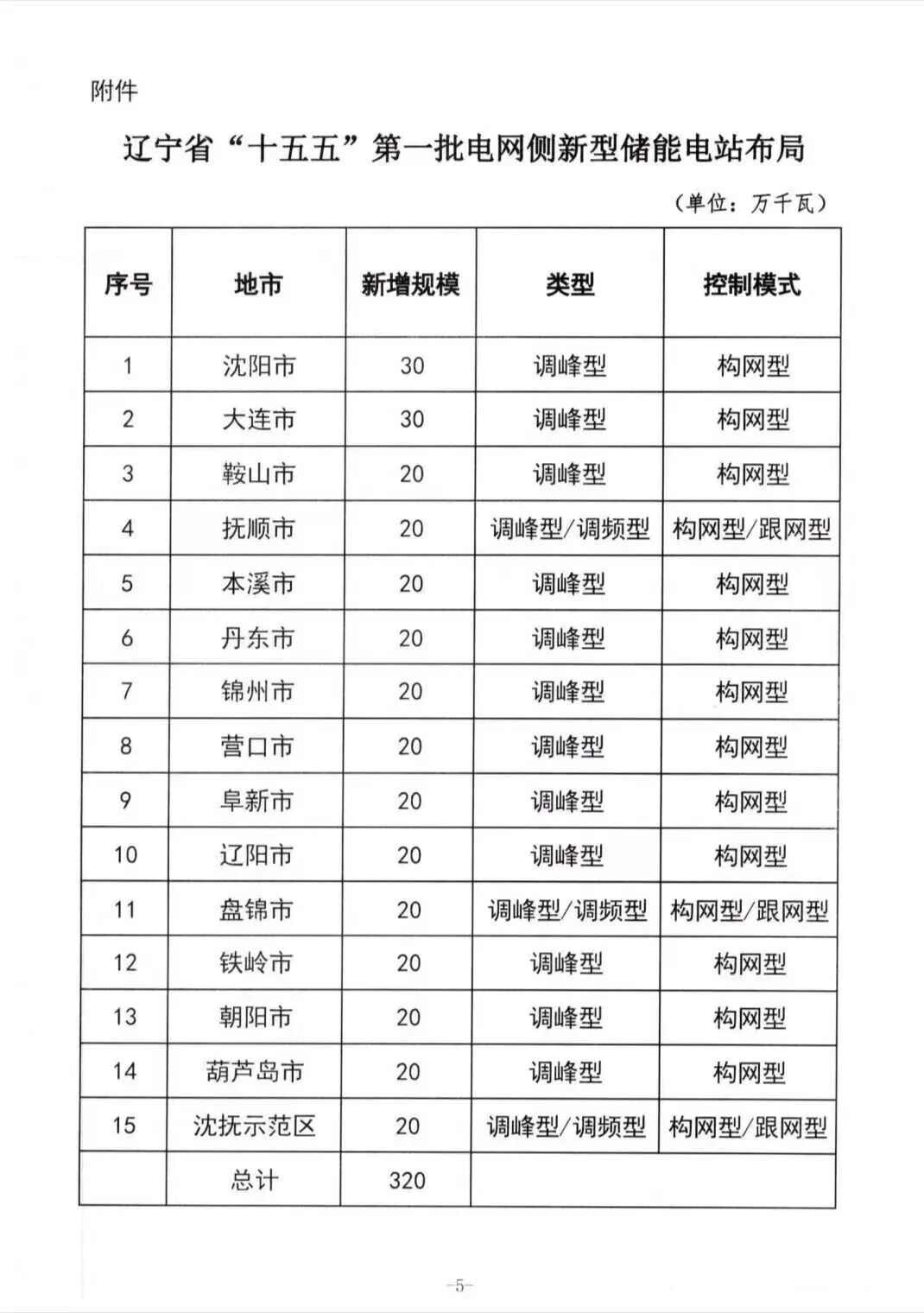

通知表示,依據全省能源和電力發展規劃,綜合考慮新能源富集地區電力消納及負荷中心電力保供需求,聚焦“十五五”初期電力系統調峰缺口,各市區申報規模如下:

通知要求,單個項目裝機容量不低于10萬千瓦;項目申報時應倒排工期制定建設期內月度建設計劃,保證在上報我委審核通過后2個月內實現開工并形成實物工作量,12個月內具備全容量并網條件。壓縮空氣技術路線儲能項目建設周期可最高放寬至3年。
