中國儲能網訊:4月5日,歷時30天,南網儲能修試公司順利完成清蓄電站全停檢修工作,500kV設備一次性成功復電,2號機組B級檢修任務圓滿完成,推力軸承改造后動態試驗數據良好。本次檢修還攻克了多項首臺改造、首次大修和技術難題。
500kV斷路器保護系統改造實現突破
修試公司電氣二次檢修部史昊天、黃曉輝、李聰采用創新的“掏屏改造”工藝,成功完成保護裝置內部接線更換及二次回路重構。團隊成員嚴格執行“雙人監護、單根操作、逐根記錄”的工作標準,精準處理1631根二次線芯,確保改造全程零差錯,最終首次實現500kV斷路器保護裝置整體更換并一次性成功送電。

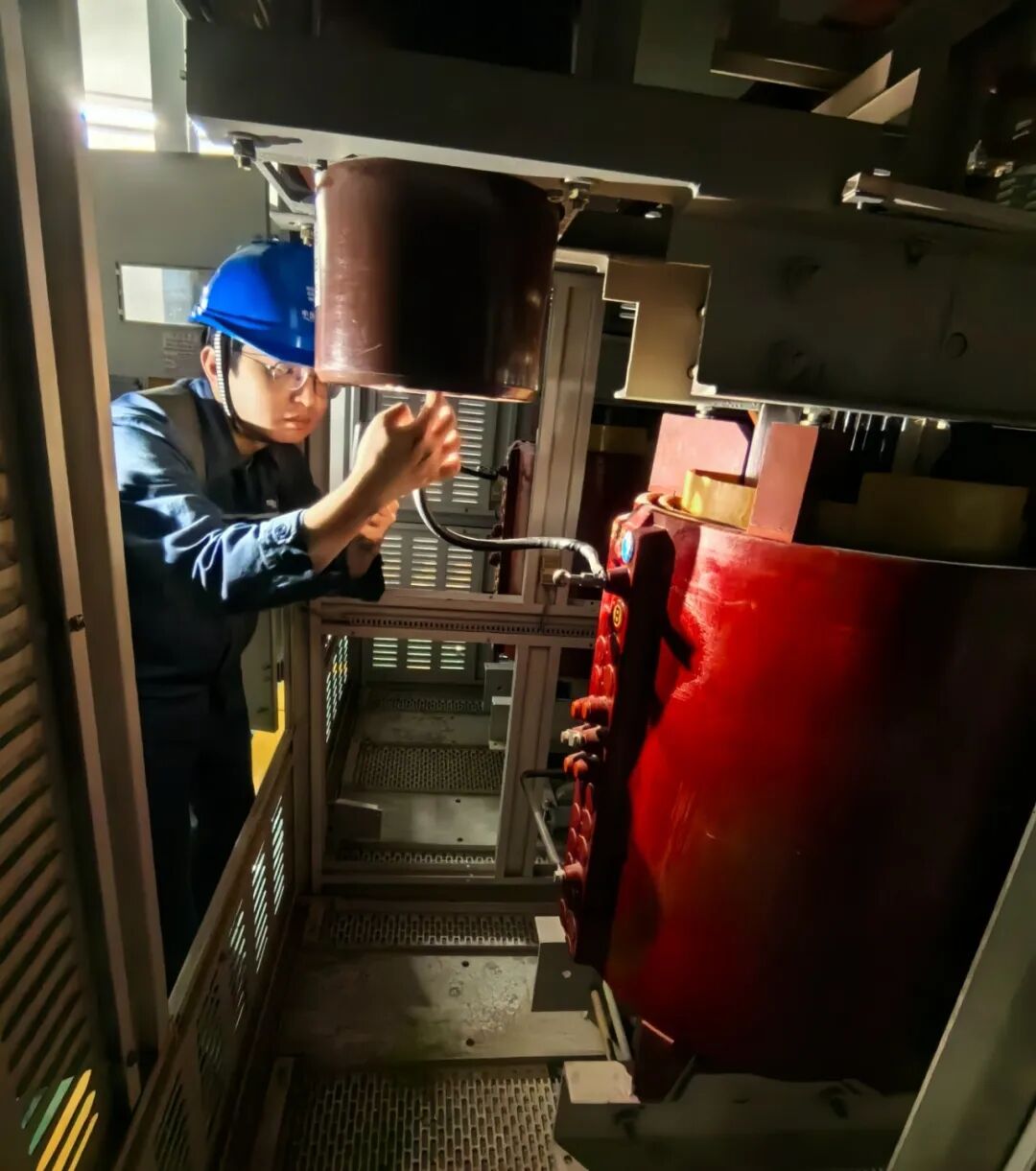

電氣二次檢修人員檢查2號機組勵磁變電暈故障
500KV開關站刀閘機構及控制柜大修高效完成
修試公司電氣一次檢修部譚譜良、閔子杰連續40天堅守現場,首次完成開關站B01至B04控制柜內共計174個繼電器的預防性檢查更換,并對開關站全部刀閘及地刀機構進行全面檢查維護。此外,還創新采用內窺鏡檢查觸頭及連桿,高效完成刀閘三相對位調整,大幅縮短工期,為后續500kV設備檢修提供了新方法。

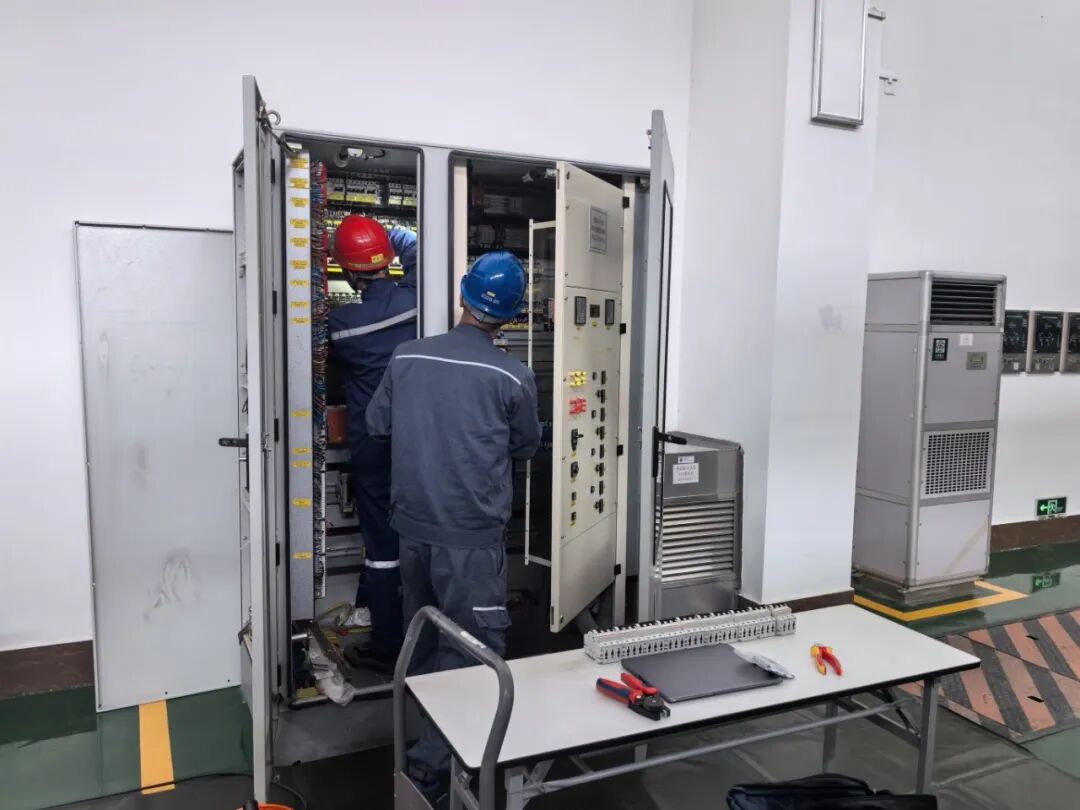

電氣一次檢修人員開展500KV開關站刀閘控制柜大修
完成2號機組推力軸承備用交流注油泵加裝改造
面對工期挑戰,修試公司清蓄項目部組織多專業協作,克服物資采購未到貨等困難,高效推進改造工作。機械檢修部吳孝隆、熊一、閔昭展緊急聯系供貨商,優化改造方案,加班加點完成備用交流注油泵安裝及高壓油管路配接,安裝后油壓測試一次性通過,首次試運狀態良好。自動化檢修部劉歡、葉力在短短4天內完成備用交流泵硬布線啟動回路增設及控制系統邏輯編制,并采取措施有效降低直流注油泵運行環境溫度,改造后主備用交流泵泵切換測試一次成功。電氣專業崔曉丞、張煜基同步完成電機、電纜安裝及供電盤柜增設。多專業緊密配合,首次實現2號機組交流注油泵備用切換功能,顯著提升推力軸承運行可靠性。

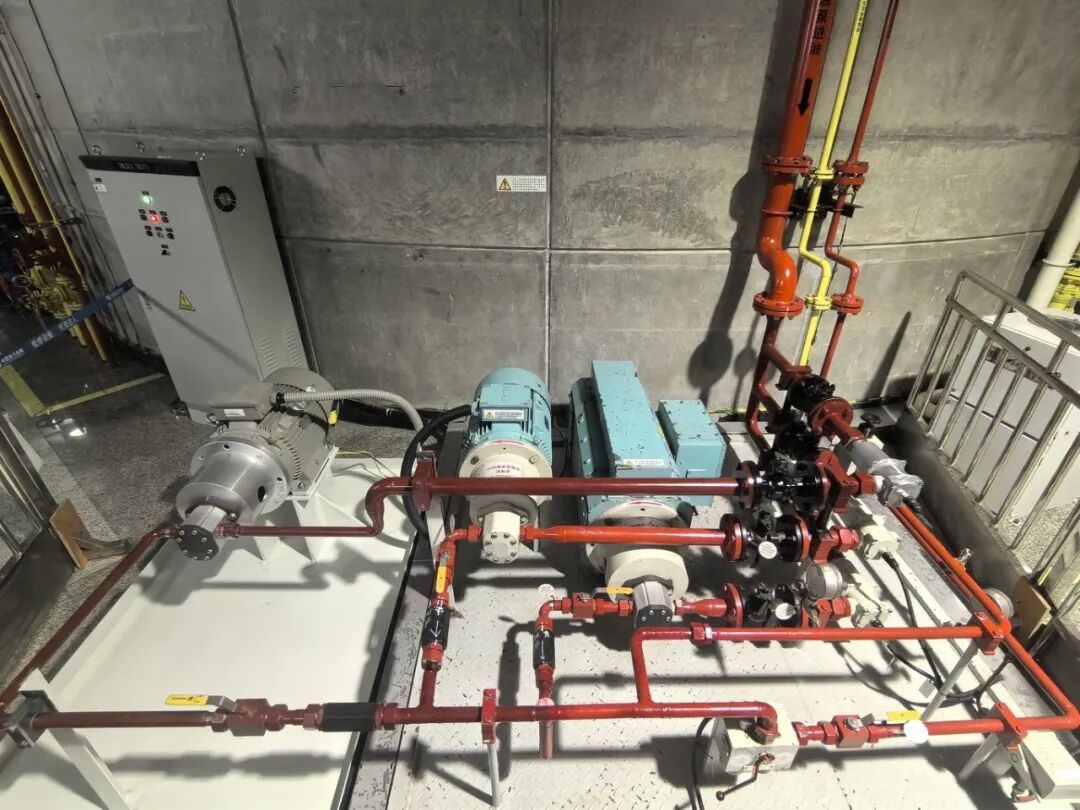

改造后的2號機組推力軸承高壓注油系統
在本次檢修中還及時發現并成功處置了1號機組出口開關滅弧室溫度異常、4號機組推力軸承瓦面黑色碳化物沉積、2號主變低壓側整體絕緣偏低以及2號機組勵磁變B相CT電暈放電等重大緊急缺陷。面對復雜的缺陷表象,修試公司項目部科學制定處理方案,高效調配人力及工器具資源,積極與運行部門、調度協調檢修窗口,確保了所有缺陷均在計劃工期內高質量消除,確保了機組安全可靠投入運行。

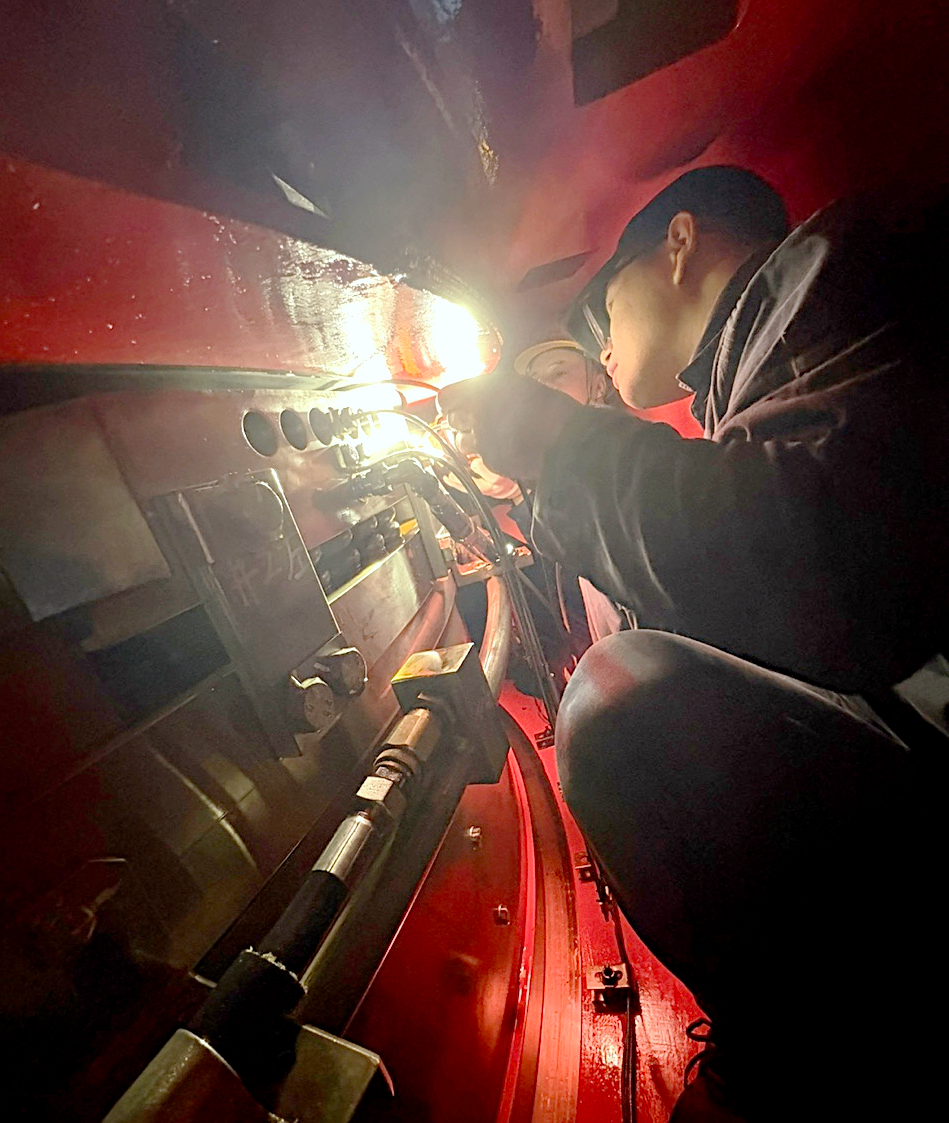

機械人員在開展推力軸承改造工作
據統計,本次檢修共完成標準定檢362項、技術改造21項、缺陷處理81項。修試公司項目部及各專業部門統籌協調、精心組織,高質量完成了多項首臺次改造、首次大修任務,有力管控住了交叉作業、集中檢修的風險,及時有效處置了可能導致嚴重后果的重大緊急缺陷,為電網安全穩定運行提供了堅實保障。
