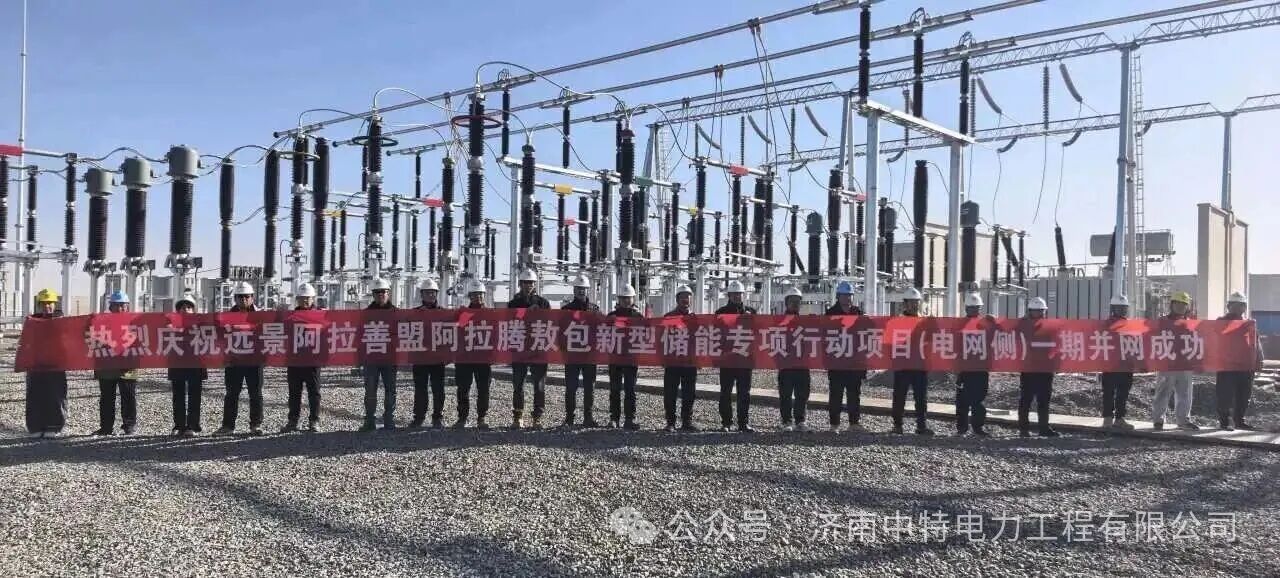

中國儲能網訊:2026年3月31日上午9時,隨著一聲合閘指令的下達,電流平穩注入電網,阿拉善盟1GW/4GWh新型獨立儲能項目一期成功并網送電。作為施工總承包單位,中特建設者們扎根戈壁、逆勢攻堅,以數月匠心堅守,在這片荒蕪的戈壁灘上筑起綠色儲能豐碑,用實干與擔當,彰顯了中特電力在大型獨立儲能電站建設領域的硬核實力,為阿拉善能源熱土注入全新活力。
項目建設始于2025年8月15日,進場后首要推進的場平作業,便面臨戈壁荒漠地勢起伏、地表堅硬、風沙頻繁的多重考驗。項目團隊提前踏勘現場、優化施工方案,調集大型設備晝夜施工,快速完成場地整理、清表壓實等工作,為后續建設筑牢根基。從基礎開挖澆筑到升壓站大型高壓設備安裝,項目團隊嚴格執行戈壁地區特殊施工工藝,反復核對參數、精準把控施工細節,每道工序均經嚴格自檢互檢,確保工程質量符合規范。
春節期間,項目雖進入階段性休整,但現場安保與設備管護工作從未松懈。項目部特意抽調資深工作人員留守現場,實行24小時輪流值守制度,對施工現場、設備存放區、升壓站等關鍵點位開展常態化巡查,嚴防各類安全隱患,用堅守為春節后的順利復工復產筑牢安全防線。
復工即沖刺!復工后,項目團隊全力推進收尾工作,全力迎接質監驗收。3月23日至24日,質監部門現場檢查后,項目團隊第一時間梳理問題清單,連夜制定整改方案,明確責任分工與整改時限。3月25日至28日,全體建設人員加班加點,全力以赴,實行問題銷號制,逐項整改、逐一復核,以高標準、嚴要求完成閉環整改,順利通過質監復核驗收,為并網送電掃清障礙。
并網當天,項目團隊嚴格執行電網調度指令,通宵值守、精準操作,全程緊盯設備運行參數,確保各系統平穩聯動、各項指標均達到并網標準,最終圓滿完成并網送電任務,交出了一份亮眼的答卷。
從2025年8月啟建到2026年3月并網,短短數月,項目團隊頂風沙、抗嚴寒、戰酷暑,克服惡劣環境與重重技術難題,用汗水澆灌精品,用擔當踐行使命,不僅順利完成一期并網任務,更為項目后續全容量投產奠定了堅實基礎。
未來,濟南中特電力將繼續秉持匠心精神,深耕新能源電力工程領域,以專業能力推動新型電力系統建設,用實干與創新,為“雙碳”目標實現貢獻更多中特力量,在綠色能源發展的道路上持續前行!
