中國儲能網訊:新年伊始,奮斗啟程。當風雪席卷張北,一場與時間賽跑的建設攻堅戰率先打響。沃太能源僅用45天,高效完成195MWh儲能電站從生產到并網的全周期建設,為張北100萬千瓦風電項目構建起穩定可靠的儲能支撐,以一場高質量交付,開啟新一年奮進發展的新篇章。

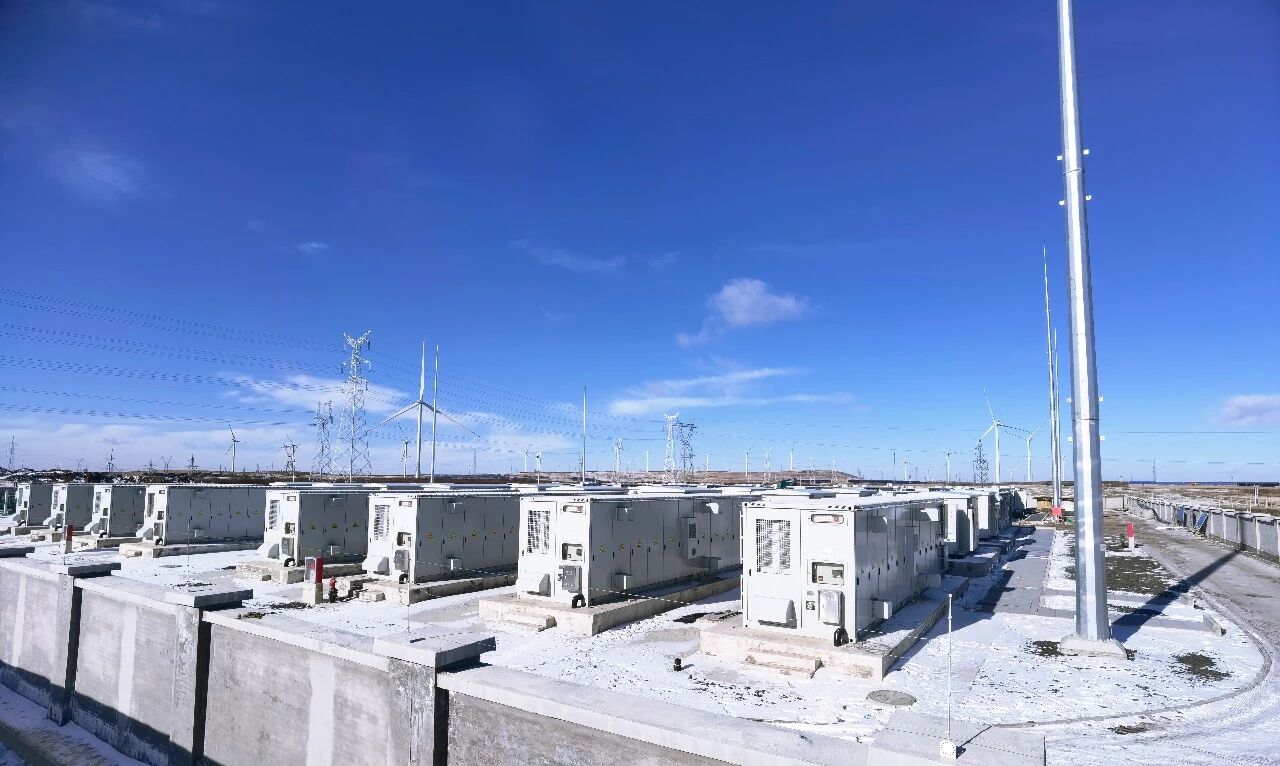

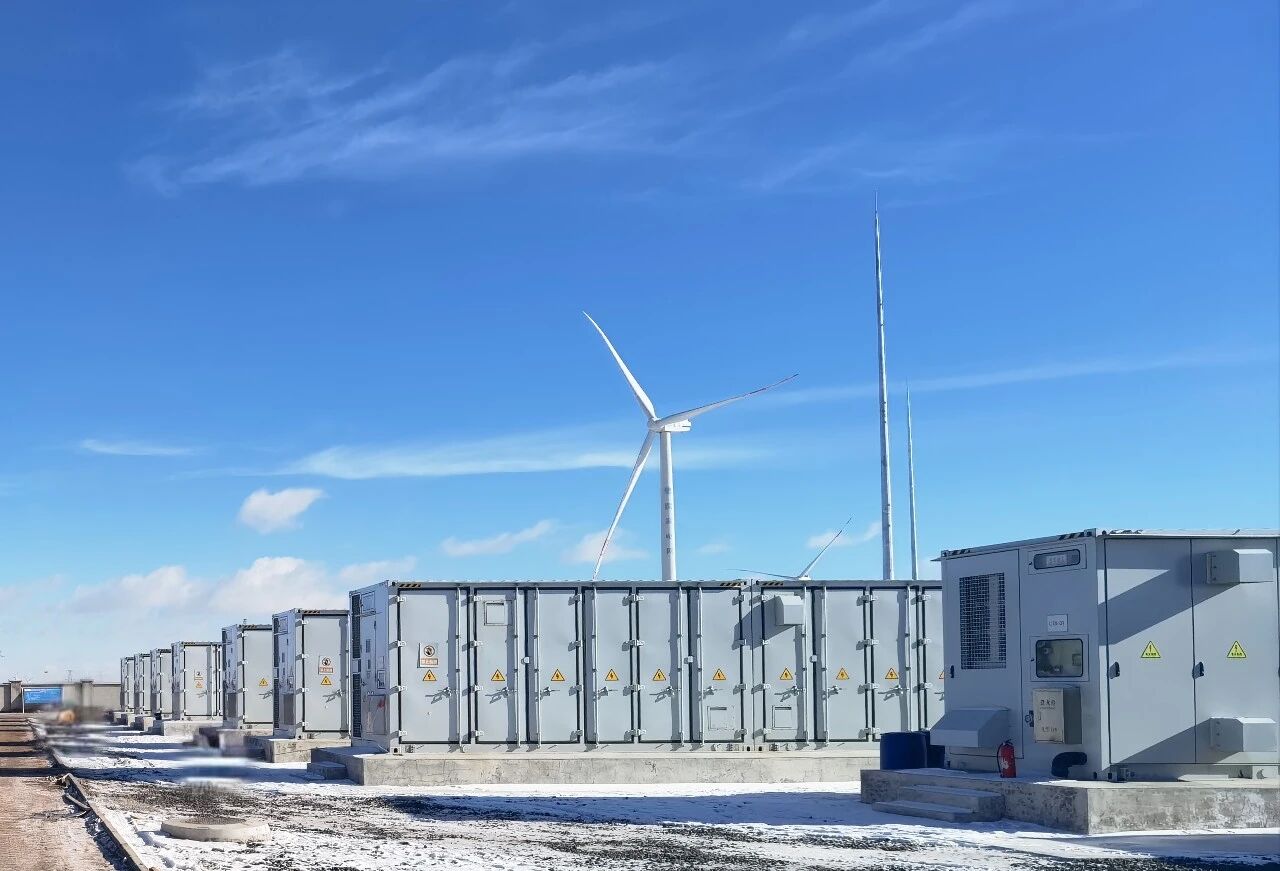

此次項目位于河北省張家口市張北縣,是當?shù)?00萬千瓦風電項目的重要配套工程。項目新增配置97.5MW/195MWh儲能系統,共采用了39臺沃太能源曜方5000液冷儲能系統及20臺PCS一體機等設備,通過“風電+儲能”協同運行,有效調節風電出力,為新能源穩定消納與安全并網提供支撐。

45天實現從生產到并網全周期建設
跨部門協同,打贏“交付速度戰”
項目推進過程中,伴隨整體建設節奏持續優化及關鍵節點動態調整,交付周期不斷壓縮。項目團隊明確需于2025年12月28日前完成全容量并網目標。面對緊張工期,沃太能源第一時間組建跨部門專項工作組,圍繞“生產—測試—物流—調試—并網”全流程實施統籌管理,對各關鍵環節進行系統梳理與精細管控。
在統一部署下,項目迅速進入快節奏推進階段。公司統籌產能資源,提前鎖定關鍵物料供應,于11月11日正式啟動生產,并嚴格執行出廠測試規范。12月7日,不到一個月時間,全部設備順利完成出廠。

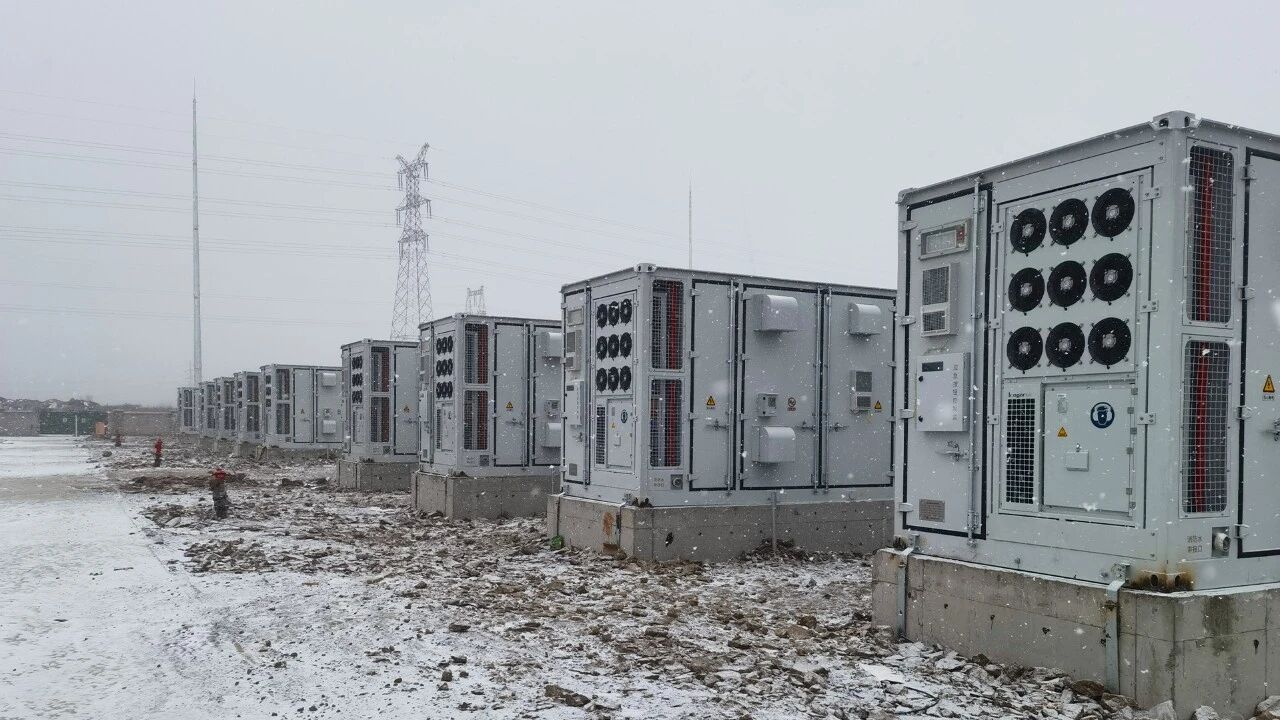

運輸期間,面對張北地區降雪頻繁、道路結冰等不利條件,項目團隊提前制定保障方案,動態調整運輸節奏,組織開展清雪與防滑作業,確保設備安全準時進場。12月12日,全部設備完成吊裝就位,為后續集中聯調與并網沖刺奠定基礎。
設備進場后,項目團隊統籌協調PCS、變壓器等多家設備廠商,以及檢測單位與施工方,多線并行推進系統接線及聯調等工作。12月21日,順利完成35kV線路并網。
并網測試期間,面對變壓器突發異常,團隊迅速啟動應急機制,高效聯動供應商完成維修與復裝。12月27日,項目圓滿完成充放電驗證。
最終,在20天內,項目實現從出貨到并網的高效跨越;在45天內,完成從生產組織到系統投運的全建設周期,為業主實現穩定投運與收益兌現贏得了關鍵時間窗口。

從配套儲能到獨立運營,延續價值
以結果詮釋沃太“行動力”
項目投運后,將逐步向獨立儲能電站模式轉型,通過容量租賃、峰谷套利、電力市場化交易及輔助服務參與等方式,實現多元收益增長,持續釋放項目綜合價值。這不僅是一次極限交付的實踐,更是曜方5000液冷儲能系統在高寒地區儲能能力的有力印證。
以結果兌現承諾,以交付定義價值。未來,沃太能源將繼續依托可靠的產品與高效的執行力,貫穿前端統籌與現場響應全鏈路,始終錨定結果導向,為新能源穩定并網筑牢基石,持續賦能能源轉型進程。
