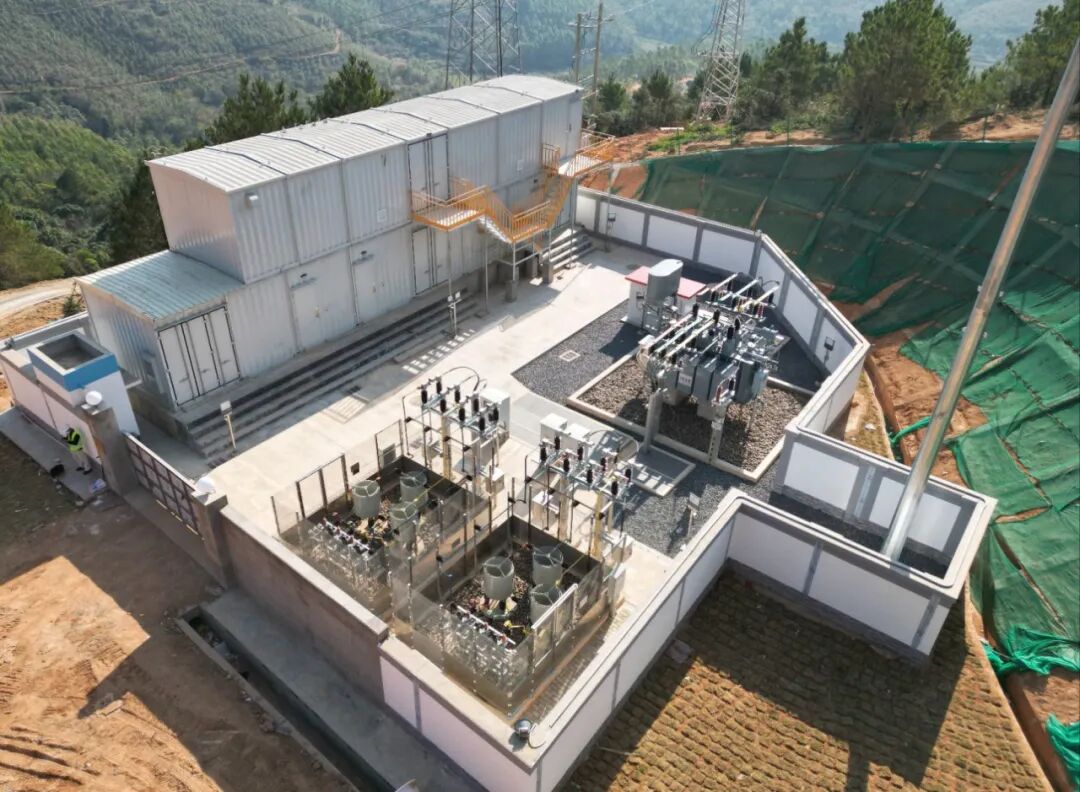

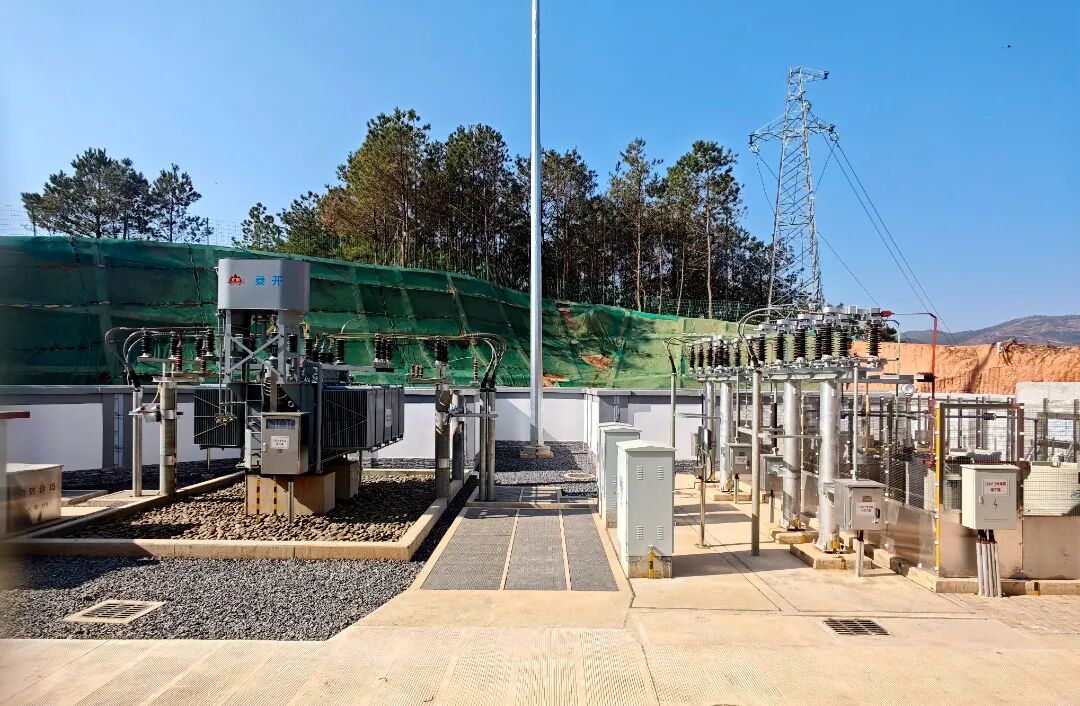

中國儲能網訊:近日,隨著10kV 3號施工支線出口開關合閘,南網儲能公司欽州抽水蓄能電站施工電源35kV變電站全部建成投運,將為電站上水庫、下水庫、輸水發電系統等施工提供穩定可靠的電源支撐,有力推進欽州抽水蓄能電站工程全面施工建設。
欽州抽水蓄能電站施工電源主要包括一座總?cè)萘繛?2.5MVA的35kV變電站、一回總長18.06km的35kV線路和3回總長10.18km 的10kV線路組成。

電站施工電源項目于2024年5月6日開工建設,面對雨季偏多、交通運輸制約等不利因素的影響,參建各方通力協作,通過多方協調、加大資源投入、優化工序等措施,克服了地形復雜、施工難度大等多重挑戰,最終如期實現投運目標。施工過程中,欽州靈山業主項目部嚴格落實施工現場管理措施,強化全流程監督,主動積極協調解決遇到的困難和問題。變電站在建設到投運階段也得到了欽州供電局和欽州靈山供電局等兄弟單位的大力支持。
電站35kV變電站的投運,將為電站后續全面施工提供持續穩定、安全可靠的的電力保障,同時可以確保地下洞室內通風、照明和排水系統的安全運行,為施工提供更加安全健康的作業環境,也為后續換電重卡等綠色施工裝備的應用創造了條件,有力支撐電站綠色智能建設,推動項目又好又快建設,力爭早日建成投產,服務國家“雙碳”目標。
