9月28日,澳大利亞維多利州亞州能源安全部門正式發布了儲能火災事故調查結果,報告顯示冷卻系統內泄漏造成短路、繼而引發了儲能火災。而監控系統沒有按要求24小時運行也是該事故的另內在原因。
儲能火災事件回顧

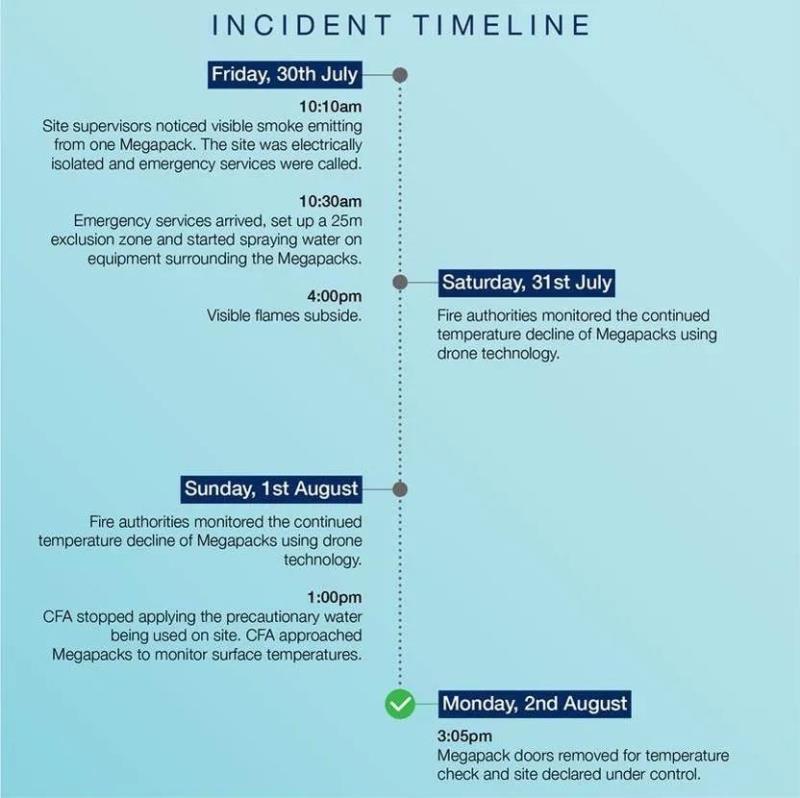

當?shù)貢r間2021年7月30日上午10:00~10:15左右,澳大利亞最大儲能項目——維多利亞大型電池儲能項目在設備調試期間發生火災,據當時新聞顯示一個集裝箱內13噸鋰電池完全著火,當?shù)爻鰟恿?0 多輛消防車和支援車輛以及約 150 名消防員,消防人員連夜監視、控制火勢并阻止火勢蔓延到附近的電池儲能系統,大火持續四天后才被撲滅,現場經過緊急疏散沒有人員受傷。
維多利亞儲能項目總裝機容量300MW/450MWh,此前Neoen與澳大利亞能源市場運營商簽訂了一份為期 10 年的合同,主要是提供電力輔助服務以滿足新南威爾士州和維多利亞州之間的主要電力傳輸?shù)娜萘扛叻逍枨?,原計劃于今?2月投運。信息就在火災發生之前的7月29和7月30日早上該項目還進行了一些測試。
項目現場共有200多個特斯拉的Megapack集裝箱儲能系統,每套Megapack系統的鋰離子電池容量3MWh。此次火災導致項目場地的兩個Megapack儲能系統被燒毀。
冷卻系統成元兇?安全防護也失效
事故發生后,事發地的控制權交給了維多利亞能源安全局,項目運營商法國可再生能源巨頭Neoen、承包商UGL Engineering、以及設備供應商特斯拉配合與其一起開展事件原因調查、研究采取哪些措施以避免事故再次發生。
9月28日,維多利亞能源安全局正式發布了事故調查結果報告。報告顯示,綜合特斯拉進行的詳細測試、維多利亞能源安全局和其他維多利亞州機構對現場的檢查、以及視頻監控錄像和原始事件的遙測數據等,最終得出結論:事件最可能的根本原因是 Megapack 集裝箱儲能系統冷卻系統內泄漏導致短路,并引發電子元件起火。而局部過熱造成了熱失控,并引燃了同一個集裝箱內與其相鄰的儲能電池,而后火勢又蔓延到相鄰的另一個集裝箱。
報告還顯示, Megapack儲能系統的監控和數據采集系統(SCADA)需要24小時才能反饋到控制系統,并為操作員提供完整的數據和監督服務。而當時起火的Megapack已經調試運行了13個小時,并在調試后已通過正確的操作將其切換為離線模式,這意味著原本可以提供監控保護的遙感系統被斷開導致故障無法被檢測,同時電池冷卻系統被關閉,包括可以斷開故障電池單元的高壓控制器(HVC)在內電池保護系統都被關閉。如果不是以上種種促成因素,則故障初始階段很可能就已被識別并可通過手動或自動控制來阻止火災發生。
有媒體報道稱,在事故調查期間特斯拉對Megapack 裝置進行了詳細測試,包括在內華達州的某設施中曾點燃一些裝置以確定火災的根本原因和任何故障。從以上報告的分析來看,事故起因不在儲能電池,但儲能系統設計和操作存在一些隱患。
采取措施后儲能項目可復工
在調查報告中,還列出了一系列改善措施以避免類似事故的發生。
首先要求每個Megapack儲能系統的冷卻系統在現場安裝和投入使用之前都必須經過全面的功能和壓力測試,而且在現場進行功能和壓力測試后都要進行物理檢查是否有泄漏。
其次,SCADA系統經過修改現在可以在一小時內“繪制”地圖,但在正式批量啟用之前還將進行驗證,以確保操作員可以獲得實時數據。
另外系統中還增加了新的“電池模組隔離丟失”警報,該修改可以自動將故障電池的服務斷開直到人員確認警報。
此外,特斯拉對 Megapack 在調試和運行期間的鑰匙鎖使用程序進行了更改,以確保遙感系統正常運行。而且即使鑰匙鎖被斷開服務時,控制煙感保險絲的高壓控制器 (HVC) 仍會持續工作。
而相關設計人員還在努力探索新的方式,以確保在維多利亞州的氣候條件下充分降低火災在集裝箱之間傳播的風險,并在未來向適用Megapack的全球范圍內推廣。
Neoen稱,特斯拉已通過以上措施提高了針對此類罕見事件的可檢測性和相關故障保護。此外,Neoen還表示,能源安全響應小組和Fisher Engineering正在收集維多利亞州大電池火災的教訓,獨立報告將于11月公開分享。
報告最后顯示已告知特斯拉,只要上述措施到位、不反對項目重新開始調試。據最新報道顯示,9月29日,維多利亞儲能項目已獲批恢復其調試過程。
